Bau der Fundamente läuft nach Plan - Halbzeit auf See
ID: 532841

(ots) -
Drei Monate nach Baubeginn ist 45 km vor der Küste von Borkum
Halbzeit. "20 der 40 Gründungsstrukturen sind im Meeresgrund
verankert", erläutert Klaus Horstick, Geschäftsführer des Trianel
Windparks Borkum (TWB).
Die ruhige See hat in den vergangenen Wochen dazu geführt, dass
das Errichterschiff Goliath ununterbrochen auf See arbeiten konnte.
Somit ist es gelungen, pro Tag ein Fundament zu errichten. Dafür
müssen pro Fundament drei Stahlnägel, sogenannte Piles, in den
Meeresboden gerammt werden. "Die Herausforderung ist die
millimetergenaue Rammung der Piles", so Horstick, "damit im kommenden
Jahr die Halterungen der Windräder, die Tripods, auf die Piles
gesetzt werden können." Um dies zu bewerkstelligen, wird vor der
Rammung eine Schablone auf dem Meeresgrund verankert.

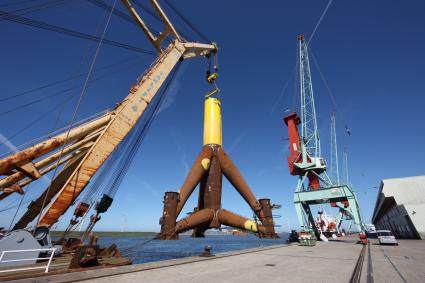

Die Tripods, die unter Wasser befindlichen "Kellergeschosse" des
eigentlichen Windrads, haben drei zylindrische Öffnungen. Durch diese
Öffnungen passen die Piles. Die bei Weserwind in Bremerhaven
gefertigten Tripods haben ein Gewicht von 700 Tonnen und werden im
kommenden Frühjahr aufgebaut. Die weiteren Windanlagenbestandteile
wie Turm, Gondel, Nabe und Rotorblätter folgen dann im Sommer 2012.
Während die Errichterplattform Goliath auf hoher See bleibt,
bringt das Ladeschiff "Maersk Finder" ständig den benötigten
Nachschub an Piles von Bremerhaven zur Baustelle auf hoher See. Die
Piles sind zwischen 35 und 40 Meter lang und wiegen über hundert
Tonnen.
"Unsere Entscheidung, zuerst die Piles zu setzen, scheint sich als
goldrichtig zu erweisen", ist sich Horstick sicher. Ziel ist, bis
Ostern 2012 alle Gründungstrukturen fertig zustellen, um danach die
Tripods und die Windkrafträder aufzubauen. Die ersten vierzig
Fundamente sind Teil der ersten Ausbaustufe des Trianel Windparks
Borkum. Die zweite Ausbaustufe mit weiteren 40 Windrädern soll direkt
im Anschluss an den ersten Bauabschnitt erfolgen. "Schon im kommenden
Jahr wollen wir die Verträge für den zweiten Bauabschnitt in Angriff
nehmen", erklärt Sven Becker, Vorsitzender der
TWB-Gesellschafterversammlung und Sprecher der Geschäftsführung der
Trianel GmbH.
Pressekontakt:
Ansprechpartner Trianel GmbH:
Elmar Thyen, Leiter Unternehmenskommunikation
Fon +49 (0)241 41 32 04 13 | Mobil +49 (0)151 12 64 17 87 | Mail
e.thyen@trianel.com
Themen in dieser Pressemitteilung:
Unternehmensinformation / Kurzprofil:
Bereitgestellt von Benutzer: ots
Datum: 02.12.2011 - 16:30 Uhr
Sprache: Deutsch
News-ID 532841
Anzahl Zeichen: 2648
Kontakt-Informationen:
Stadt:
Aachen
Kategorie:
Bau & Immobilien
Diese Pressemitteilung wurde bisher 241 mal aufgerufen.
Die Pressemitteilung mit dem Titel:
"Bau der Fundamente läuft nach Plan - Halbzeit auf See "
steht unter der journalistisch-redaktionellen Verantwortung von
Trianel GmbH tripod2.jpg (Nachricht senden)
Beachten Sie bitte die weiteren Informationen zum Haftungsauschluß (gemäß TMG - TeleMedianGesetz) und dem Datenschutz (gemäß der DSGVO).
